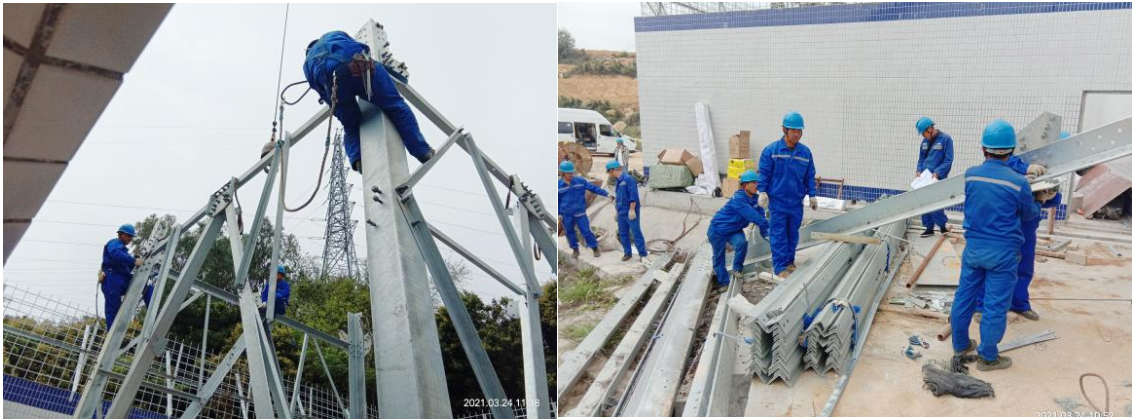

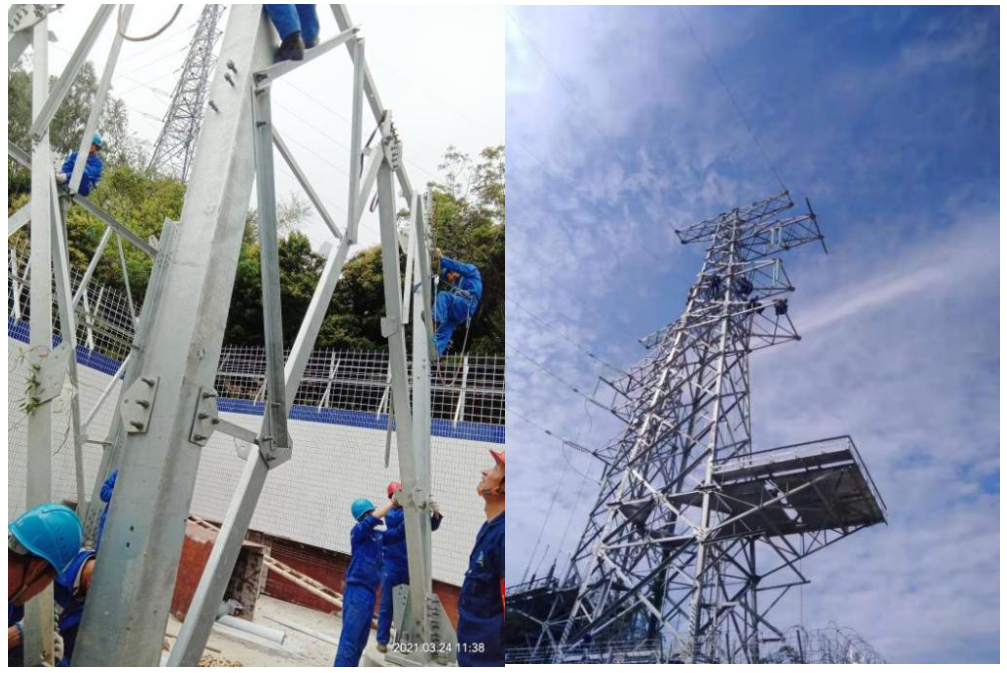

公司承接的“大鵬中心區08-13地塊人才住房項目110kV高壓架空電纜遷改工程”,按照項目工期要求和施工進度計劃,該項目的兩次停電施工任務,安排在春暖花開、陽光明媚的三、四月。
3月23日10時00分--3月31日17時00分是110kV鵬然線的停電工作計劃時間,工作任務是110kV鵬然線1423線路TYD本體拆除及安裝、座式避雷器安裝、引流線拆除及安裝、端子箱拆除及安裝、TYD二次電纜安裝。
4月17日10時00分--4月25日17時00分是110KV駿鵬II線的停電工作計劃時間,工作任務是110kV駿鵬II線1564線路TYD本體拆除及安裝、座式避雷器安裝、引流線拆除及安裝、端子箱拆除及安裝、TYD二次電纜安裝。目前該線路正在停電施工中。
為使接連兩次的停電工作能夠順利進行,公司與工程事業部領導高度重視,加強組織協調,調動現場管理人員和施工人員的積極性,大家齊心協力、加班加點搶時間,克服重重困難,爭取按計劃如期完成停電施工任務,充分發揚安和威“第一時間做到最好”的企業精神。
