陽江陽春市雙滘鎮地處陽春市南部,毗鄰高州。陽春市雙滘鎮人口約6.7萬人,土地面積約3.4萬畝,多山地、丘陵;新建的35KV雙滘站就在雙滘鎮的北側,是陽江供電局技改項目,由于原35KV變電站設備陳舊運行時間長的原因,給雙滘鎮無法保證安全、可靠、持續供電,就在7月份事故停電3次,8月份停電2次,居民意見很大。
因此,原計劃9月25日竣工的該項目,工期被多次要求提前,最后定在9月5日竣工;提前完成停電接火受電。為此,我司加強組織協調,現場管理人員和施工人員齊心協力、加班加點搶時間,在凱源公司的支持下,克服重重困難,使項目穩健快速地推進。

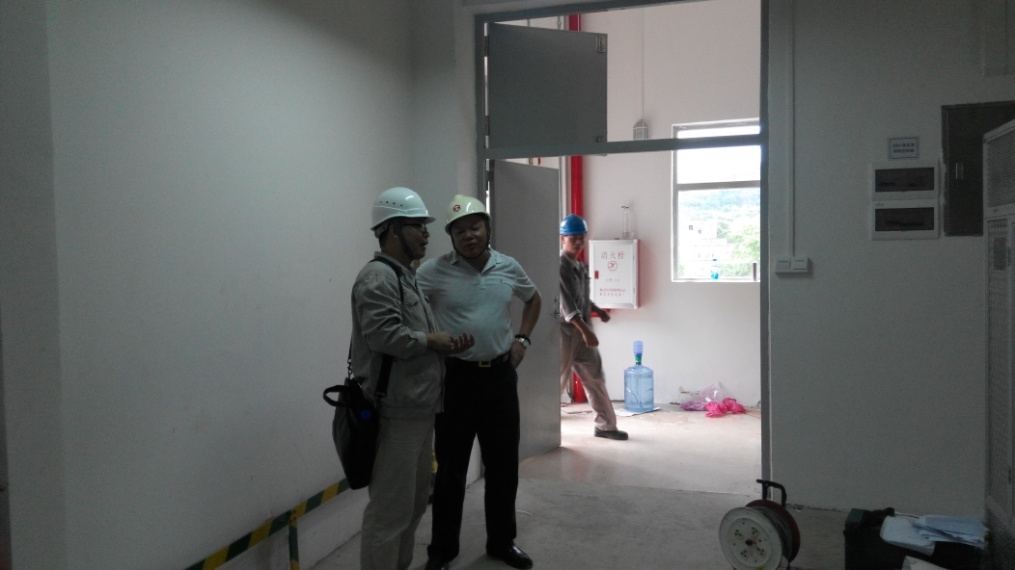

9月1日陽江供電局主管生產的鄧副局長前往35KV雙滘鎮變電站工地檢查施工情況,對施工隊的施工進度提出表揚,認為35KV雙滘鎮變電站可以提前竣工實施停電接火受電。 9月3日下午4:30陽江供電局在雙滘站現場召開35KV雙滘站啟動專題會,計劃停電接火受電時間和程序。

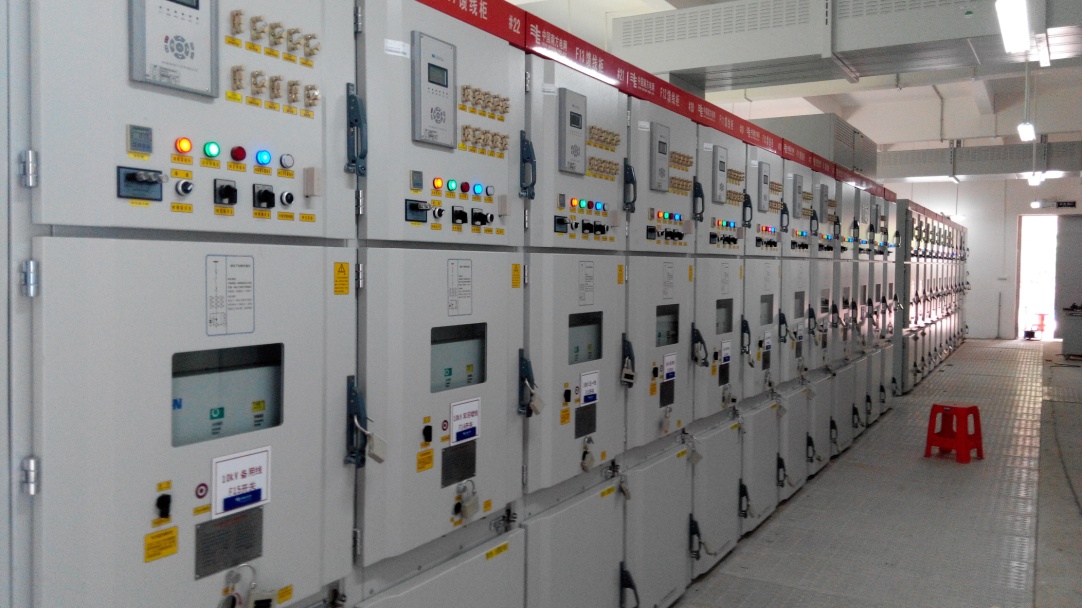

9月4日上午準時停電進行接火施工,9月5日上午10時進入送電程序,經過70余個送電步驟,陽江供電局35KV雙滘站2號主變于18:45順利受電,進行72小時的空載運行。
我公司在陽江的第一個工程施工項目圓滿完成任務。在施工過程中,公司領導一個月內四次到工地,各部門負責人也多次到現場參與工作。原項目經理張僚,繼任項目經理楊小植,項目管理成員楊成、馮秋玉和葉錫波等人,辛勤工作,為該項目的完成做出了很大貢獻;他們的工作精神值得全體員工學習和發揚。
